高级 Excel - 甘特图
甘特图广泛用于项目规划和跟踪。 甘特图提供了有助于计划、协调和跟踪项目中特定任务的时间表的图形说明。 有一些软件应用程序提供甘特图作为计划工作和跟踪工作的一种方式,例如 Microsoft Project。 然而,您也可以在 Excel 中轻松创建甘特图。
什么是甘特图?
甘特图是一种图表,其中一系列水平线显示特定时间段内完成的工作量与这些时间段计划的工作量的关系。 水平线描述了任务、任务持续时间和任务层次结构。
美国工程师和社会科学家亨利·L·甘特 (Henry L. Gantt) 于 1917 年开发了甘特图作为生产控制工具。
在 Excel 中,您可以通过自定义堆叠条形图类型来创建甘特图,其中条形代表任务。 Excel 甘特图通常使用天作为横轴上的时间单位。
甘特图的优点
甘特图在项目管理中经常被用来管理项目进度。
它提供了开始和完成特定任务的可视化时间表。
它将多个任务和时间线容纳到一个图表中。
这是一种理解可视化的简单方法,它显示了已完成的工作量、剩余的工作量以及任何时间点的进度延误(如果有)。
如果甘特图在一个共同的地方共享,它会限制状态会议的数量。
甘特图有助于按时交付,因为参与工作的每个人都可以看到时间表。
它以按时完成项目为共同目标,促进协作和团队精神。
它提供了项目进度的真实视图并消除了项目结束的意外情况。
数据准备
按以下方式将数据排列在表格中 −
创建三列 - 任务、开始和持续时间。
在"任务"列中,给出项目中任务的名称。
在"开始"列中,对于每个任务,输入距项目开始日期的天数。
在"持续时间"列中,对于每个任务,以天为单位放置任务的持续时间。
注意 − 当任务处于层次结构中时,任何任务的开始 - Taskg 是前一个任务的开始 + 它是持续时间。也就是说,一个任务的开始Taskh是上一个任务的结束,Taskg 如果它们在一个层次结构中,意味着 Taskh 依赖于 Taskg。 这称为任务依赖性。

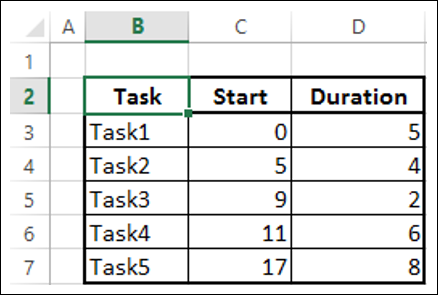

以下是数据 −
创建甘特图
步骤 1 − 选择数据。

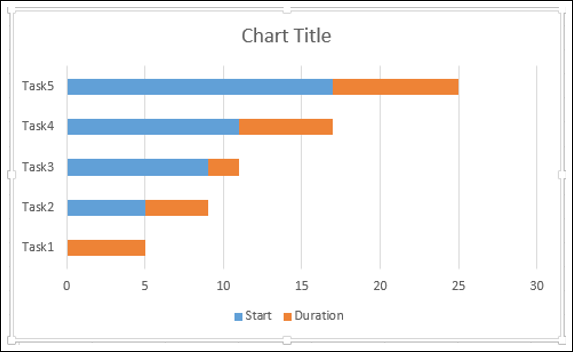

步骤 2 − 插入一个堆叠条形图。
步骤 3 − 右键单击代表开始系列的栏。

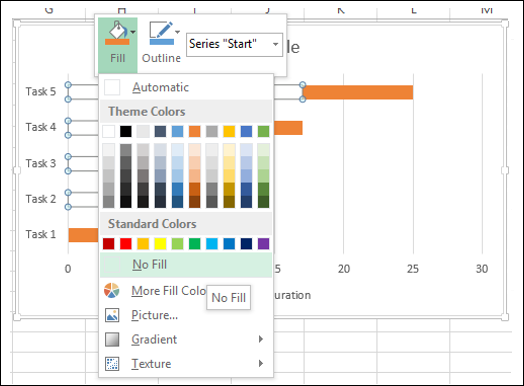

步骤 4 − 单击填充图标。 从下拉列表中选择无填充。
步骤 5 − 右键单击纵轴(类别轴)。
步骤 6 − 从下拉列表中选择格式轴。

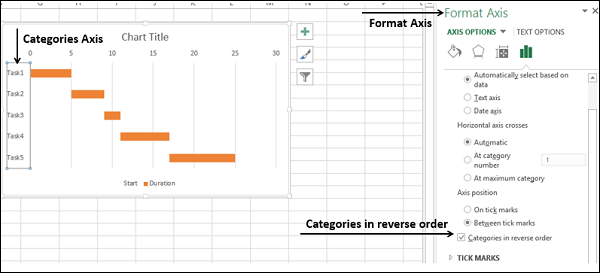

步骤 7 − 在"轴选项"选项卡上的"设置轴格式"窗格中,选中复选框 - 以相反顺序排列类别。
您会看到垂直轴的值是相反的。 此外,水平轴移动到图表的顶部。
步骤 8 − 通过一些格式使图表更具吸引力。
- 在图表元素中,取消选择以下选项 −
- 图例。
- 网格线。
- 水平轴的格式如下 −
- 调整范围。
- 以 5 天为间隔的主要刻度线。
- 以 1 天为间隔的小刻度线。
- 设置数据系列的格式,以使条形看起来令人印象深刻。
- 给出图表标题。

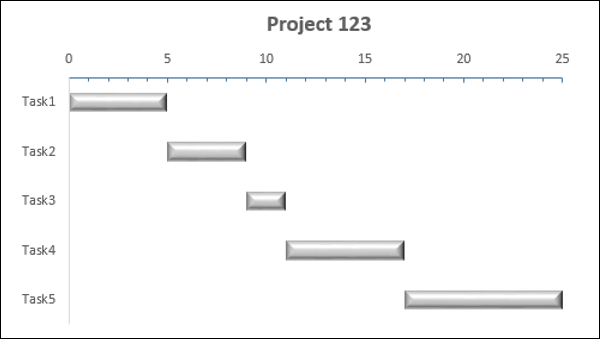

您的甘特图已准备就绪。
